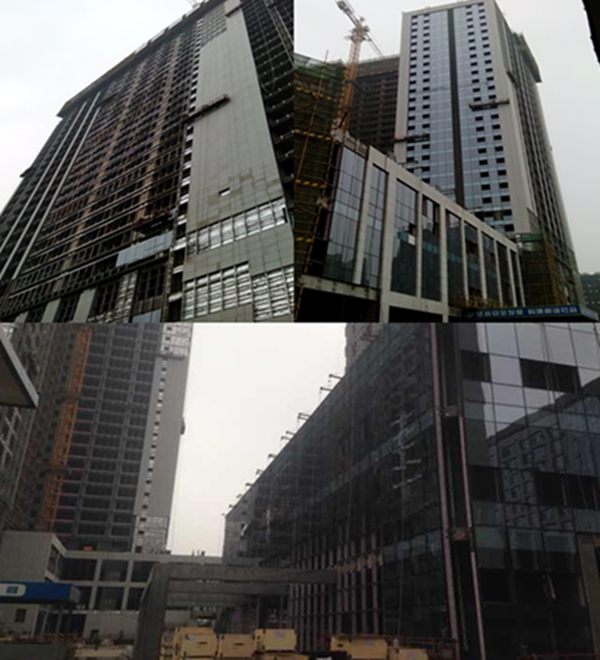

3月28日在工地召开“施工动员大会”以来,研祥特种计算机研究中心项目工地上每天都有新面貌。截止今日(4月13日),窗框整改完成80%,窗框验收30%;玻璃幕墙龙骨安装完成98%;幕墙玻璃的安装紧跟玻璃供货进度(培训楼南立面P-15到P-24轴固定玻璃安装完成;裙楼幕墙固定玻璃安装95%,开启扇安装60%;办公楼幕墙东、西、北玻璃安装85%,培训楼一至三层到场玻璃已安装)。
  石材幕墙除部分特殊部位龙骨及少量防火封堵外已基本完成;石材安装(培训楼南立面P-15到P-24轴石材完成安装及注胶工作;培训楼屋面石材可安装区域已基本完成;裙楼石材安装工作基本完成,已进入收口阶段;办公楼西立面石材到场70%,目前已开始安装)。


 项目施工有条不紊的进行着,彰显了天幕人的高效与速度。

清明节后春雨连绵,会给施工全面推进造成一定影响。为保证施工进度计划有条不紊的实施,研祥项目部超前谋划,精心组织,努力克服雨季施工困难,全力确保工程进度稳步推进。具体举措如下:
     一、安全方面:项目部各管理人员以项目经理为中心,对现场安全进行督查,第一时间发现问题、解决问题,并认真细致做好施工作业区和生活区安全用电、脚手架等危险源的隐患排查,防止安全事故的发生。
  二、质量方面:项目部严格控制施工质量,对公司下发的整改通知单第一时间安排施工整改,整改后自检,合格后安排公司复检。时刻以高质量,高标准为核心目标,努力打造精品工程。
  三、进度方面:项目部坚持工地例会制度,协调各施工队工作,解决各施工队提出的问题。在周五的项目部例会中安排下周施工计划,要求各施工班组协助材料员及库管员对下周所需的材料进行统计,项目经理与材料供应商提前沟通,材料供应及时到位。及时掌握近期气象情况,并根据天气的变化动态调整工作计划。
  项目部积极组织动员,员工保持高昂精神状态,明确工期不变、质量不变的目标,雨天视情况改变施工计划,充分利用晴天有利天气,加班加点抢抓进度,保证完成施工进度,以弥补雨水天气对工期的影响。
