中铁港沣国际项目裙楼采光顶安装进展
作者: 中铁港沣国际项目部  更新:2018-06-12 14:33  关注:3260

六月,西安已经进入夏天,火红的太阳炙烤着整个工地。我司中铁港沣国际项目,安装工人不惧酷暑,在现场挥洒着汗水,经项目部和施工队精心组织,合理安排,逐步完成裙楼采光顶钢结构的安装。

中铁港沣国际项目裙楼采光顶长42m,宽18m,建筑面积约756㎡,采用人字形结构,主要饰面材料为,顶面采用8+12A+8+1.52pvb+8钢化中空夹胶玻璃,局部区域采用相同规格的耐火玻璃,侧面部分采用铝板装饰。

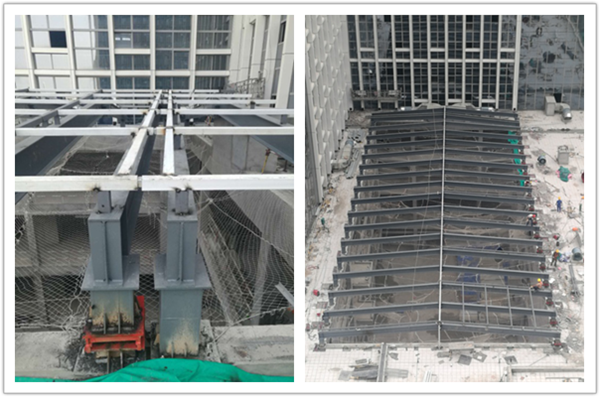

采光顶设计难点在于同时跨越三个变形缝,而且变形缝方向相互垂直,如下图:

经过我司技术部多位幕墙专家和结构专业工程师讨论研究,首先由7轴的伸缩缝把采光顶分割为东西两部分,然后解决1轴~7轴部分D轴伸缩缝的问题。7轴伸缩缝采用铝单板收口节点图如下:

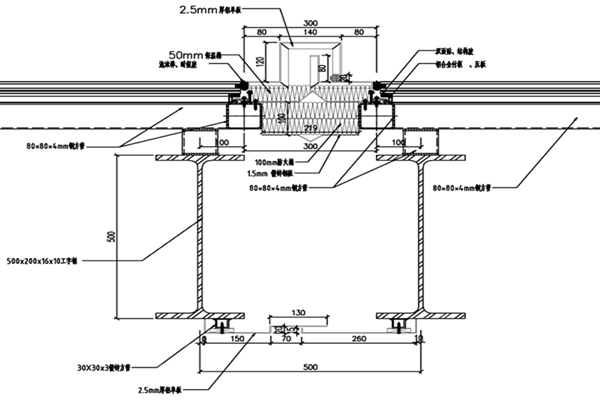

D轴线伸缩缝的处理从结构本身出发很难实现,采用水平单向滑移支座消除主体结构因温度变化与采光顶产生的水平位移,如下图:

实践出真知,滑移支座的使用,是我们解决此类问题的新思路。

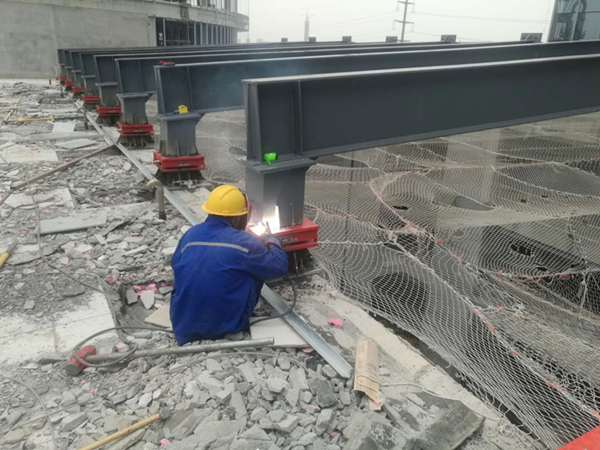

经过精心准备,从测量放线,吊车选择,吊装模拟,到主梁吊点选择,如何拆钩,临时定位措施等细节准备,再进行安装人员技术交底、安全交底等各个方面做到万无一失,于5月30日采用180吨吊车,从早8点到晚7点30分按照既定计划顺利完成19根主梁吊装。

中铁港沣国际项目裙楼采光顶钢结构安装正在进行中,随后将进行玻璃和铝板等饰面板的安装,我项目部会继续加强安全管理、质量控制、施工技术创新,精细管控、精心服务,打造精品工程。
